¿Cuándo tendremos electricidad procedente de la energía nuclear polaca? El sector de la construcción habla de las "seis magníficas" empresas polacas.

¿Cuándo tendremos electricidad procedente de la energía nuclear polaca? El sector de la construcción habla de las "seis magníficas" empresas polacas.
  • Según PEJ, los últimos 18 meses han sido un período de progreso significativo en el proyecto de construcción de la primera central nuclear polaca.
  • El inversor tiene por delante un otoño muy intenso, durante el cual, entre otras cosas, se realizarán trabajos de campo en una superficie de aproximadamente 340 hectáreas.
  • Existe una competencia constante por los contratos de construcción para las siguientes etapas de la inversión. Las empresas polacas son muy activas en este campo.
  • La construcción de la primera central nuclear es uno de los retos más importantes para el sector energético polaco. Uno de los eventos energéticos más importantes de Polonia, la conferencia Energy Days, tendrá lugar los días 1 y 2 de octubre en el Centro Internacional de Congresos de Katowice. Inscríbase ahora .

Durante el III Congreso de Energía Nuclear , el director adjunto de la división comercial de Centrales Nucleares Polacas (PEJ) , inversor de la central nuclear que se construye en el Mar Báltico en Lubiatowo-Kopalino, Michał Wierzchowski, presentó un resumen del estado de avance de la inversión.

Según Wierzchowski, el último año y medio ha sido un momento de grandes avances en la implementación del proyecto , pero los efectos aún no eran lo suficientemente espectaculares como para ser "mostrados en películas".

"Actualmente se está preparando mucha documentación de diseño. Estamos haciendo todo lo posible para presentar la solicitud de permiso de construcción en el primer trimestre del próximo año", afirmó Wierzchowski.

A finales de agosto, el PEJ recibió una decisión, un hito.

El 29 de agosto, PEJ recibió la primera decisión de principio del Voivodato de Pomerania para iniciar los trabajos preparatorios . Las negociaciones sobre el acuerdo de implementación con el consorcio Westinghouse-Bechtel también comenzaron en agosto. El inversor envió Invitación oficial a las negociaciones como parte del procedimiento de compra.

También estamos implementando trabajos estrictamente técnicos y de ingeniería. Hemos completado la fase de diseño conceptual . Gracias al EDA (Acuerdo de Desarrollo de Ingeniería - nota del editor), continuamos con los trabajos de ingeniería. Ya nos encontramos en la etapa de diseño básico . Esto se refiere principalmente a la isla de turbinas y al llamado balance de planta (BoP), es decir, las instalaciones auxiliares de la planta. También estamos trabajando con Westinghouse en la isla nuclear , que requiere las certificaciones y aprobaciones regulatorias más rigurosas, enfatizó el representante de PEJ.

Para PEJ, actualmente no es importante cuándo se suministrará electricidad desde la primera central nuclear polaca. El inversor se centra en objetivos a corto y medio plazo. El punto de inflexión es 2028, cuando está previsto el vertido del primer hormigón, el llamado primer hormigón nuclear.

Para el vertido de este primer hormigón nuclear, se necesita infraestructura complementaria . Los trabajos en esta área están a cargo de PKP PLK, la Dirección General de Carreteras y Autopistas Nacionales (GDDKiA), la Oficina Marítima de Gdynia y Polskie Sieci Elektroenergetyczne (PSE), que casualmente disponen de algo más de tiempo que los demás inversores, anunció Michał Wierzchowski.

"La parte mejor estudiada de Polonia"

Se ha completado la primera fase de los trabajos geotécnicos en el emplazamiento de la futura central nuclear. Se han perforado cerca de 400 pozos, con profundidades de entre 20 y 200 metros, que suman un total de 22 kilómetros . Se ha inspeccionado la zona en busca de municiones sin detonar y yacimientos arqueológicos. Se ha iniciado la construcción de una valla, se ha instalado un sistema de vigilancia y se han adaptado los caminos locales para facilitar los trabajos preparatorios.

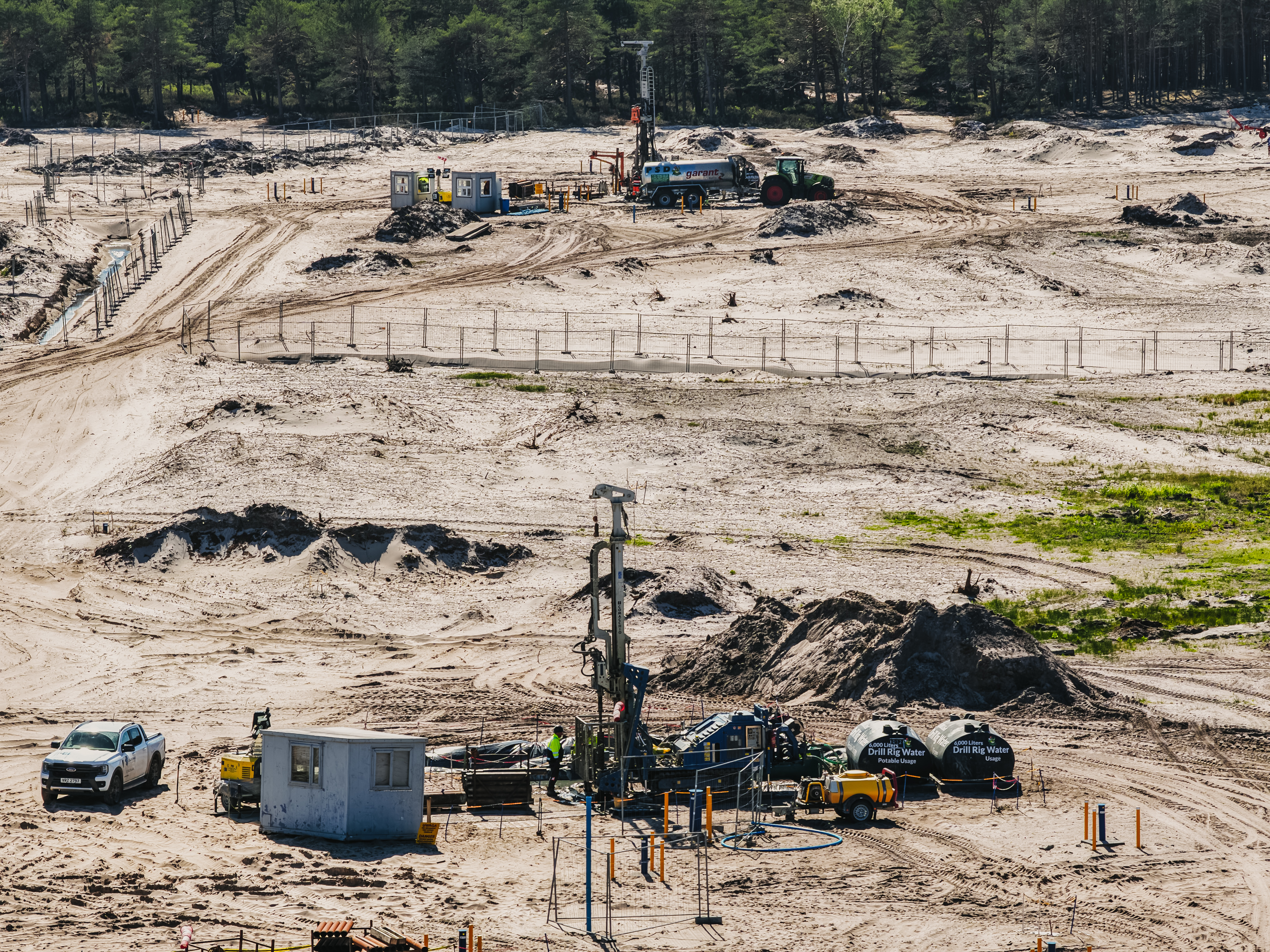

Perforación en la obra de la primera central nuclear de Polonia. Foto: PEJ
Perforación en la obra de la primera central nuclear de Polonia. Foto: PEJ

"Estamos tratando con la zona más investigada de nuestro país. Parte de esta investigación se realizó con niveles de calidad nuclear, ya que se realizó en la zona donde se ubicará la isla nuclear. Por lo tanto, este trabajo fue crucial", señaló Wierzchowski.

La segunda fase, que abarcará diez veces más superficie, comenzará en otoño.

Actualmente, el PEJ se centra en la siguiente fase del trabajo de campo. El alcance de la segunda fase, que comenzará este otoño, será casi diez veces mayor. Mientras que la primera fase abarcó 40 hectáreas, la segunda cubrirá un área de 340 hectáreas .

Será:

  • nivelación del terreno,
  • Delimitación geodésica del área de implantación,
  • cercar el área, quitar árboles, arbustos y tocones,
  • recogiendo la capa superior del suelo, es decir, mantillo y humus.

Este otoño, PEJ también comenzará a contratar empresas para realizar investigaciones en alta mar. Se espera que estas comiencen en la primavera de 2026.

¿Cómo polonizar la construcción de una central nuclear polaca?

El PEJ ha identificado cuatro áreas a este respecto que está abordando actualmente:

  • Activación de la cadena de suministro . Informar a los proveedores sobre dónde encontrar información, cómo acceder a nuestro proyecto y qué certificados obtener.
  • seguimiento de las actividades del consorcio Westinghouse-Bechtel en relación con el desarrollo de la cadena de suministro polaca ; participación en procedimientos de compra y auditorías;
  • realización de investigaciones analíticas ; preparación del informe "¿Cuánto hay de Polonia en átomos?" en cooperación con el Instituto Económico Polaco y el Banco Gospodarstwa Krajowego;
  • Establecer un equipo de cooperación institucional para apoyar el desarrollo de la cadena de suministro polaca.

"A menudo se subestima el alcance del PEJ como inversor. Injustamente, porque ya podemos presumir de haber contratado a 380 entidades polacas. Estos contratos tienen un valor total de aproximadamente mil millones de zlotys. Este dinero permanecerá directamente en nuestra economía", declaró Wierzchowski.

El representante de PEJ recordó que el 4 de septiembre la empresa firmó un contrato con Elektrotim por valor de 160 millones de zlotys para el suministro de energía para el sitio de construcción y la preparación de las centrales eléctricas.

«Elektrotim ganó una licitación muy difícil. Exigía cumplir con los requisitos técnicos y comerciales , y esta oferta resultó ser la más ventajosa para nosotros como inversores. Nos complace que esta obra la realice una empresa polaca», enfatizó el ponente.

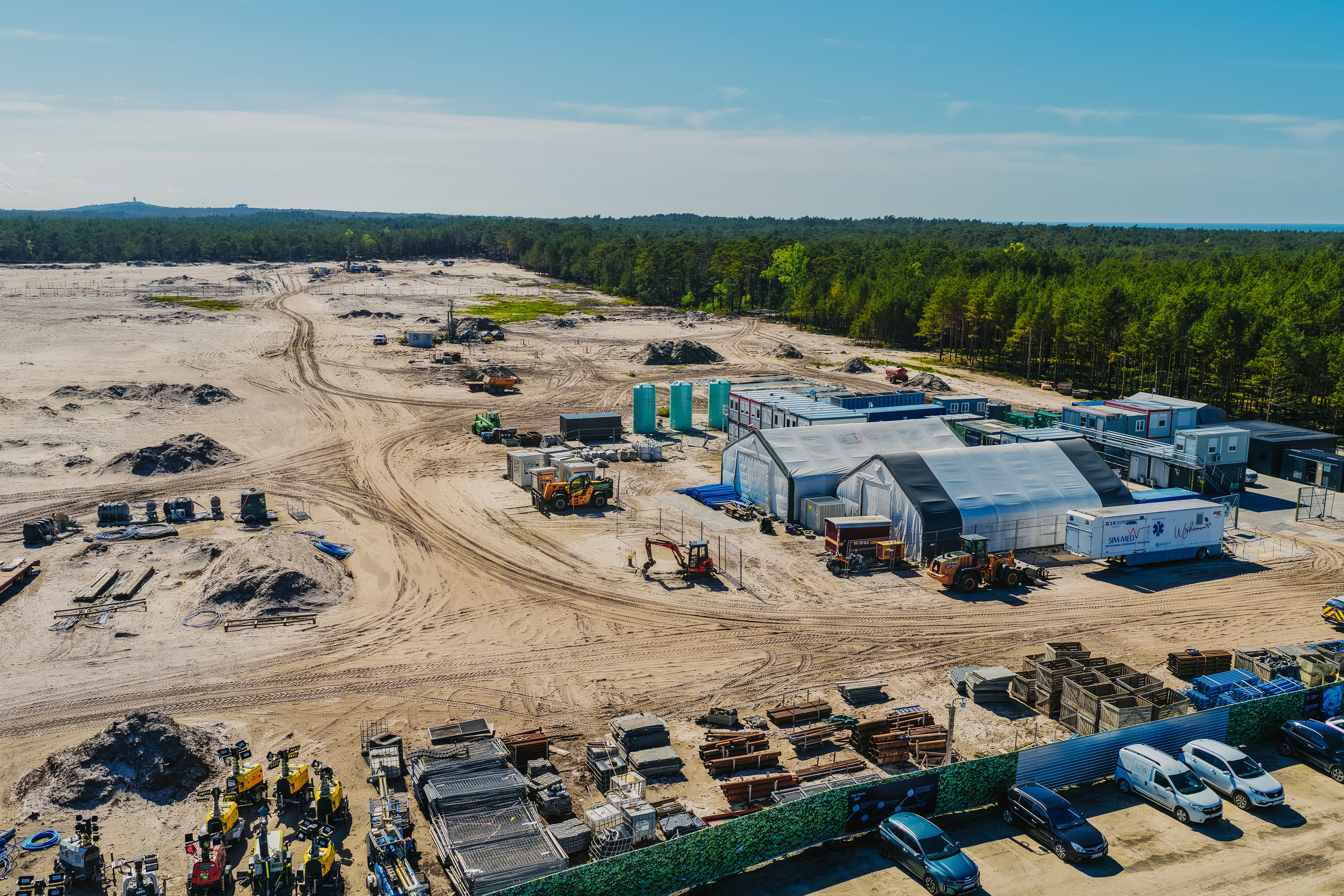

Instalaciones de obra en la obra. Foto: PEJ
Instalaciones de obra en la obra. Foto: PEJ

Wierzchowski calificó las actividades de los miembros del consorcio PEJ, es decir las estadounidenses Westinghouse y Bechtel, como "una fase muy preliminar" .

"No es que la cadena de suministro ya esté repartida y las empresas estadounidenses estén esperando a que los componentes terminados lleguen a Polonia. Estamos trabajando en el desarrollo de nuestro mercado polaco, junto con Westinghouse. Este es el proceso más visible que estamos llevando a cabo, nuestros 'seis magníficos'", anunció el representante del inversor.

Se trata de seis entidades polacas que realizan trabajos de adaptación a la norma NQA-1, requerida para la energía nuclear. En el caso de la central polaca, se trata de los módulos estructurales que componen el reactor AP-1000.

En Lubiatów-Kopalina habrá tres .

"Se trata básicamente de un gran reactor modular que ensamblaremos a partir de bloques de construcción. Espero que podamos producir estos bloques aquí en Polonia . Por lo tanto, las empresas que realicen un esfuerzo significativo —y esto también debe quedar claro— tienen la oportunidad de ser incluidas en esta cadena de suministro, no solo para nuestro proyecto Lubiatów-Kopalin, sino también para otros proyectos AP-1000 en Europa", declaró el director de la compañía nuclear.

Las seis empresas son:

  • Mostostal Kraków, Famak de Kluczbork, ZKS Ferrum de Katowice y Mostostal Kielce: éstas son las empresas que ya han pasado la primera fase de los procedimientos de adaptación;
  • Mostostal Siedlce y Energomontaż-Północ Gdynia, que hacen cola.

Westinghouse ha registrado cerca de 500 entidades polacas en su base de datos interna de proveedores potenciales.

Bechtel, a su vez, ha registrado cerca de 1300 empresas en total, de las cuales casi 900 son entidades polacas. Según PEJ, los polacos tienen mayores posibilidades de participar en la cadena de suministro de Bechtel, ya que la empresa es responsable de la construcción de la isla de turbinas y las instalaciones auxiliares.

Casi 100 empresas polacas ya han sido precalificadas para participar en estas licitaciones, que están actualmente en curso. Estas incluyen, principalmente, estudios geotécnicos marinos y terrestres, la preparación del terreno y la construcción de alojamiento temporal para mil personas junto a nuestra sede en Lubiatów, afirmó Wierzchowski.

Agregó que Bechtel ha concluido hasta ahora 21 acuerdos de subcontratación, 19 de los cuales, sobre una base estrictamente competitiva, fueron con empresas polacas.

Se espera que la construcción de la primera central nuclear de Polonia, en el emplazamiento de Lubiatowo-Kopalino, cueste 192 000 millones de zlotys. El inicio de las obras está previsto para 2028. La finalización, las pruebas y la puesta en servicio de la Unidad I están previstas para 2035. Se espera que la Unidad I comience a generar electricidad en 2036, y posteriormente en los dos años siguientes. La capacidad instalada total de la central es de entre 6 y 9 GWe.
